近日,隨著最后一倉混凝土順利入模,亭子口灌區一期工程控制性工程——老吳壩渡槽最后一跨槽身澆筑完成,標志著全線首座千米級渡槽主體建成,為一期工程早日建成通水打下堅實基礎。

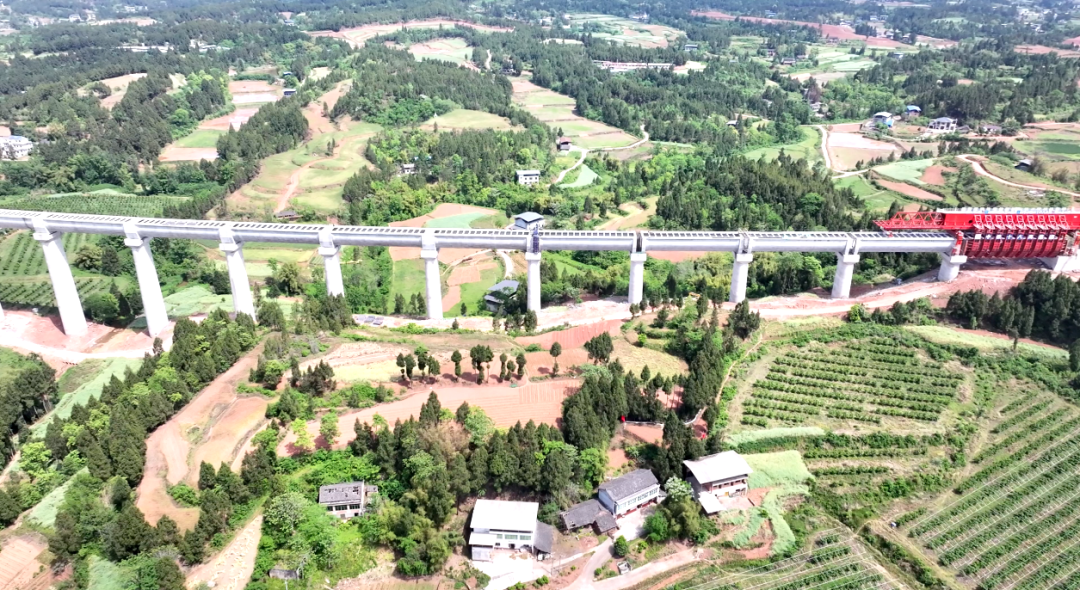

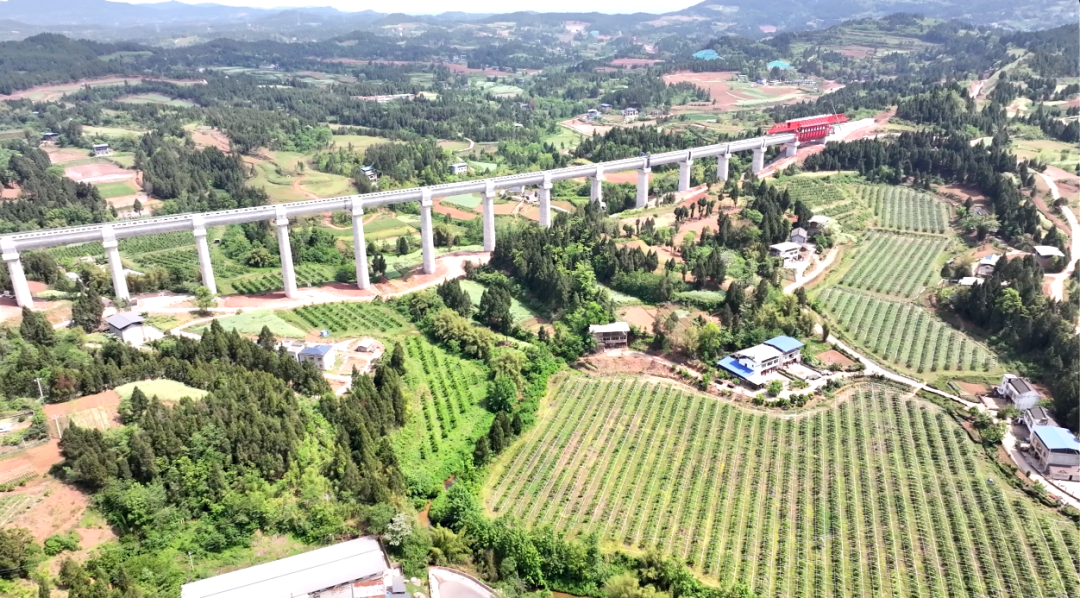

老吳壩渡槽全長1008米,共24跨,每跨42米,最大架空高度54米,設計流量51.25立方米/秒,采用“自行式造槽機”一次性現澆施工,設備總長101米,自重超過1100噸,滿載重量超過2400噸。自2023年3月開工建設以來,項目團隊以“設計施工深度融合”為破題利刃——將不均勻跨度調整為統一跨度,優化兩處200米小半徑曲線為1650米流暢長弧,以“空間重構”降風險、省成本、縮工期,完工時間較計劃工期提前8個月。
作為四川骨干水網建設主力軍的水發集團,其下屬亭子口灌區建設開發有限公司切實履行項目業主職責,組建專業高效的項目團隊,以創新設計突破建設瓶頸,聚焦工程建設中的關鍵難題,全力保障施工所需的各類要素,做到了以設計變革破局、以鐵軍速度攻堅、以硬核科技立標,在巴山蜀水間書寫了水利工程建設的恢宏篇章!
截至目前,亭子口灌區一期工程累計打開工作面346個,投入施工作業人員5000余人,機械設備1600余臺/套。189座隧洞已貫通149座,71座渡槽已開工建設49座;51公里的明暗渠已完工43.16公里,項目總工程量已完成60.21%。亭子口灌區一期工程是四川“六橫六縱”骨干水網的重要組成部分,建成后將惠及244.53萬人,平均年供水量達3.96億立方米,對川東北干旱地區、革命老區、山區經濟社會發展起到重要基礎支撐作用。
